Avanzan los preparativos para la puesta en servicio del segundo transformador de potencia en la subestación Magangué

Afinia, filial del Grupo EPM, avanza con todos los preparativos para la puesta en servicio del segundo transformador de potencia en la subestación Magangué, un hito clave dentro del proyecto de modernización que se ejecuta desde el año pasado en esta infraestructura estratégica para la región Caribe.

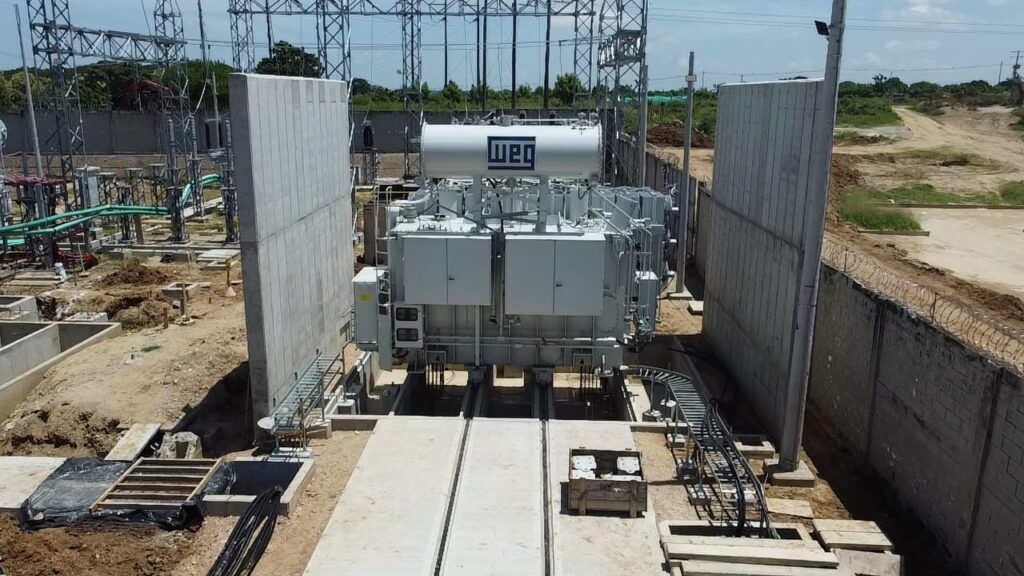

La entrada en operación de este nuevo transformador de 45 MVA, programada para el sábado 26 de julio, incrementará de forma significativa la capacidad de transformación y distribución de energía, mejorando la confiabilidad del servicio para más de 88.470 usuarios de los departamentos de Bolívar, Magdalena y Sucre.

Un despliegue técnico y humano de gran magnitud

Desde hace más de dos semanas se ha venido articulando un robusto operativo logístico y técnico para garantizar el éxito de esta intervención. Afinia ha dispuesto equipos especializados que incluyen grúas de gran capacidad, camiones de transporte, planta eléctrica, y una flota vehicular de apoyo para movilizar tanto herramientas como personal.

Asimismo, participarán más de 90 técnicos y profesionales, entre especialistas de las casas fabricantes de los equipos (Schneider y WEG), cuadrillas de linieros, técnicos de montaje electromecánico, ingenieros en protección, control y telecontrol, y supervisores de obra e interventoría. Este equipo multidisciplinario tendrá la misión de ejecutar la conexión de las nuevas celdas de maniobra GIS y AIS, así como la energización de los siguientes componentes clave:

Barra 2 de 34.5 kV (GIS)

Barra 2 de 13.8 kV (AIS)

Transformador de potencia 2 (45 MVA)

Transformador de servicios auxiliares 2

Transformador de PAT 2

Todos los equipos han sido previamente contratados y entregados, y el personal cuenta con los permisos de ingreso y la programación de actividades aprobadas con antelación. Cualquier reprogramación implicaría riesgos contractuales, afectación al cronograma de inversiones y retrasos en la mejora del servicio para las comunidades.

Interrupción programada para ejecutar las maniobras

Para llevar a cabo esta importante obra, se ha programado una interrupción del servicio de energía entre las 5:00 a.m. y las 6:00 p.m., este sábado 26 de julio, que impactará los siguientes municipios:

Bolívar: Magangué, Mompox, Cicuco, Pinillos, Talaigua Nuevo, San Fernando, y Margarita (zona urbana y rural).

Magdalena: Santana, Santa Bárbara de Pinto, Pijiño del Carmen, San Sebastián de Buenavista y San Zenón.

Sucre: en Buenavista (Las Chicas), San Pedro (Numancia), Galeras (San José de Rivera, Puerto Franco, Pueblo Nuevo Segundo), y San Benito Abad (Punta Nueva y Doña Ana).

Durante la jornada también se ejecutarán trabajos complementarios sobre las líneas: Chinú – Sincé, Sincé – Magangué, Magangué – Mompox, donde se renovarán elementos de alta tensión y se adelantarán maniobras en la subestación Mompox y Talaigua Nuevo, con el fin de robustecer integralmente el sistema regional.

Un compromiso con la transformación energética.

Este proyecto hace parte del plan de inversiones estratégicas de Afinia para transformar la infraestructura eléctrica en el Caribe colombiano. La empresa reitera su compromiso con el bienestar de las comunidades y confía en seguir contando con el respaldo del Gobierno Nacional para avanzar en esta ruta de transformación.

Afinia agradece la comprensión de las autoridades locales y usuarios, y aclara que, aunque se han recibido solicitudes para reprogramar esta actividad, la complejidad técnica, la articulación con contratistas y la coordinación con el Centro Nacional de Despacho (CND) hacen inviable cualquier cambio de fecha, sin afectar gravemente la continuidad del proyecto y la disponibilidad de los recursos asignados.
